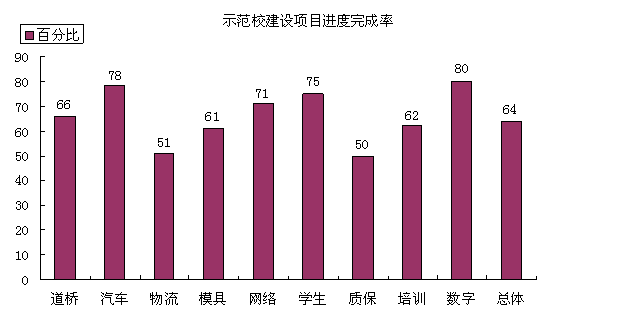

根据示范校办公室2008.9.8《关于强力推进示范校建设、加强进度管理有关规定的通知》的要求,2008年12月15日期的自检工作已经结束,根据各部门上报材料显示,从11月15日到12月15日期间,我校示范校建设总体进度64%,比上期增加5个百分点。其中,交通继续教育培训基地项目进展最快,增加了25个百分点。其他进展较快的有道路桥梁工程技术、汽车检测与维修技术、数字化校园与多媒体教学三个项目,分别增加8-9个百分点。

5重点专业三级项目完成情况
总项目
| 二级项目
| 三级项目
(个)
| 完成80%
以上(个)
| 完成50%
以下(个)
| 完成20%
以下(个)
|
道路桥梁工程技术
| 实验实训
| 10
| 3
| 4
| 1
|
师资队伍
| 5
| 4
|
|
|
课程建设
| 15
| 7
|
|
|
汽车检测与维修
技术
| 实验实训
| 6
| 3
| 3
| 2
|
师资队伍
| 4
| 2
| 1
|
|
课程建设
| 7
| 5
|
|
|
其它
| 1
|
|
|
|
专业群
| 4
| 4
|
|
|
物流管理
| 实验实训
| 5
|
| 3
|
|
师资队伍
| 5
| 2
|
|
|
课程建设
| 20
| 1
| 11
| 1
|
专业群
| 30
| 7
| 13
| 6
|
模具设计与制造
| 实验实训
| 6
|
| 3
| 2
|
师资队伍
| 4
| 1
|
|
|
课程建设
| 7
|
| 4
| 1
|
专业群
| 5
| 3
|
|
|
计算机网络技术
| 实验实训
| 5
| 1
| 1
|
|
师资队伍
| 4
| 1
|
|
|
课程建设
| 7
| 2
| 1
|
|
合 计
|
| 150
| 46
| 44
| 13
|
